Sześciu mężczyszn stoi na drodze asfaltowej, nowobudowanej obowodnicy, są to przedstawiciele zarządu województwa lubelskiego i firmy Strabag budującej drogę

Już we wrześniu będziemy mogli pojechać nową estakadą Nałęczowa. Dzisiaj reprezentacja Zarządu Województwa Lubelskiego – marszałek Jarosław Stawiarski oraz wicemarszałkowie Piotr Breś i Marek Wojciechowski – uczestniczyła w wizycie studyjnej określającej postęp prac budowlanych. Warto podkreślić, że na dzień 30 maja br. zaawansowanie robót wynosiło 95%.

Podpisanie umowy z Wykonawcą, tj. firmą Strabag, nastąpiło 7 grudnia 2021 roku. Chodzi o inwestycję „Budowa obwodnicy miasta Nałęczów w ciągu drogi wojewódzkiej nr 830 Lublin – Nałęczów – Bochotnica, jako połączenie dróg wojewódzkich nr 830 i 826” o wartości przekraczającej 125 mln zł. Zgodnie z umową inwestycja ma zostać zakończona do 7 września br.

Postępy prac są imponujące. Docelowo cała droga 830 będzie rozbudowana. Pierwszy etap to będzie Lublin–Szerokie, czyli ten etap lubelski, później – węzeł Szerokie do obwodnicy, a na końcu zostanie ostatni etap obwodnicy Nałęczowa, ten w kierunku Kazimierza. I to, mam nadzieję, dopniemy w ciągu najbliższych trzech latzapowiada marszałek województwa lubelskiego Jarosław Stawiarski.

Zakres prac obejmuje m.in.:

  • budowę estakady o długości 37 m nad doliną rzeki Ochotniczanką,
  • budowę węzła drogowego w m. Cynków z łącznicami o dł. 356 m i 343 m,
  • budowę skrzyżowań z innymi drogami publicznymi, w tym budowę skrzyżowań typu rondo na przecięciu projektowanej obwodnicy z DW 830 i 827 oraz DW 826 i DP 2540L,
  • budowę jezdni obsługujących teren przyległy (5,9 km),
  • budowę ciągów pieszych (2,5 km) i rowerowych (600 m),
  • budowę 15 przejść dla pieszych w okolicach skrzyżowań.

Obecnie wykonywane są roboty w branżach:

Wymagania ogólne (zaawansowanie 100%): nadzór archeologiczny, ratownicze badania wykopaliskowe, rozpoznanie saperskie, nadzór przyrodniczy. W trakcie robót zaszła konieczność przeprowadzenia archeologicznych badań ratowniczych, które trwały 3 miesiące, co mocno spowolniło prowadzone roboty.

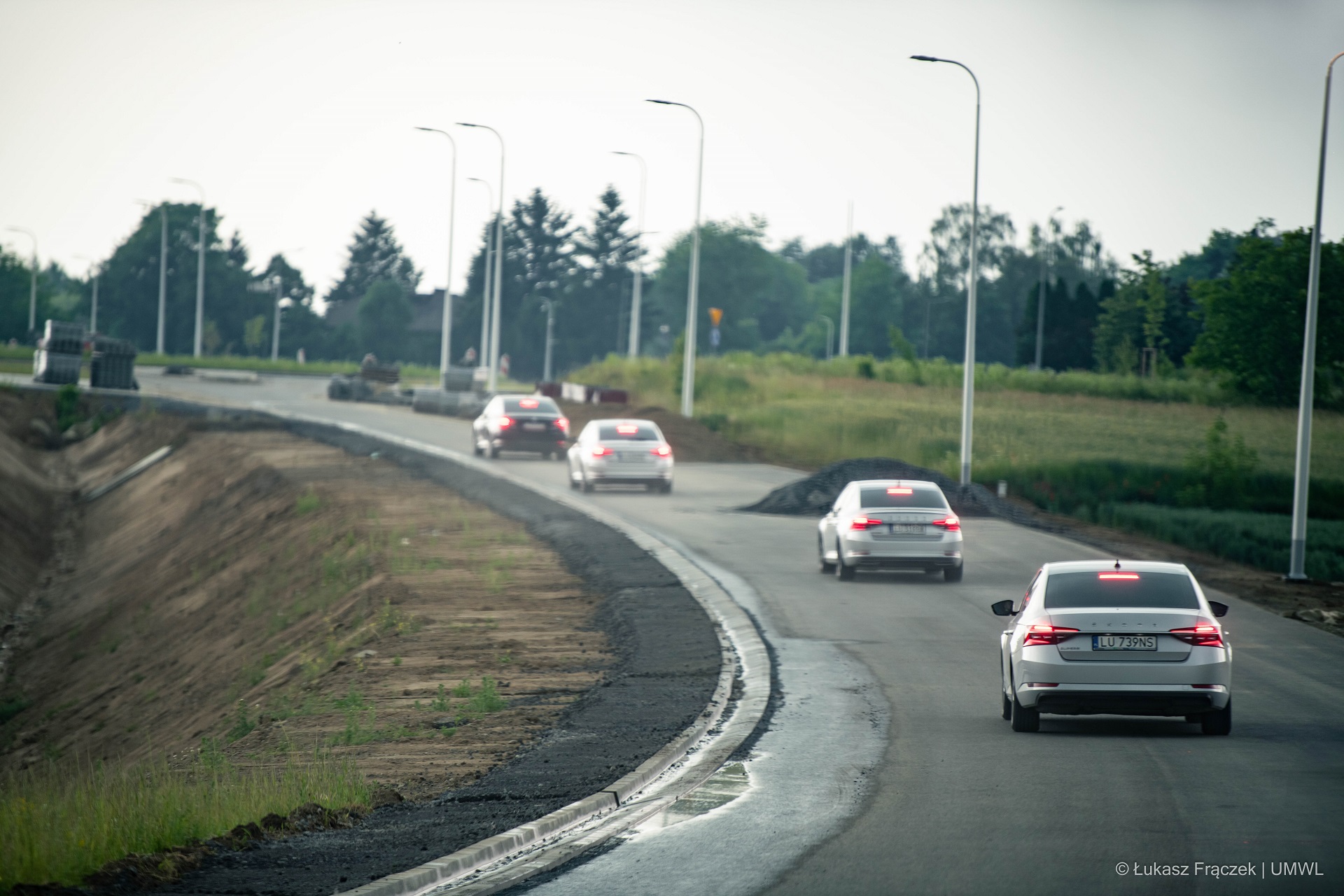

Branża drogowa (zaawansowanie 90%): obecnie wykonywane są roboty nawierzchniowe (warstwa ścieralna), roboty brukarskie, roboty wykończeniowe i porządkowe, oznakowanie pionowe. Pozostały do wykonania warstwa ścieralna, pobocza z kruszywa łamanego, oznakowanie pionowe i poziome.

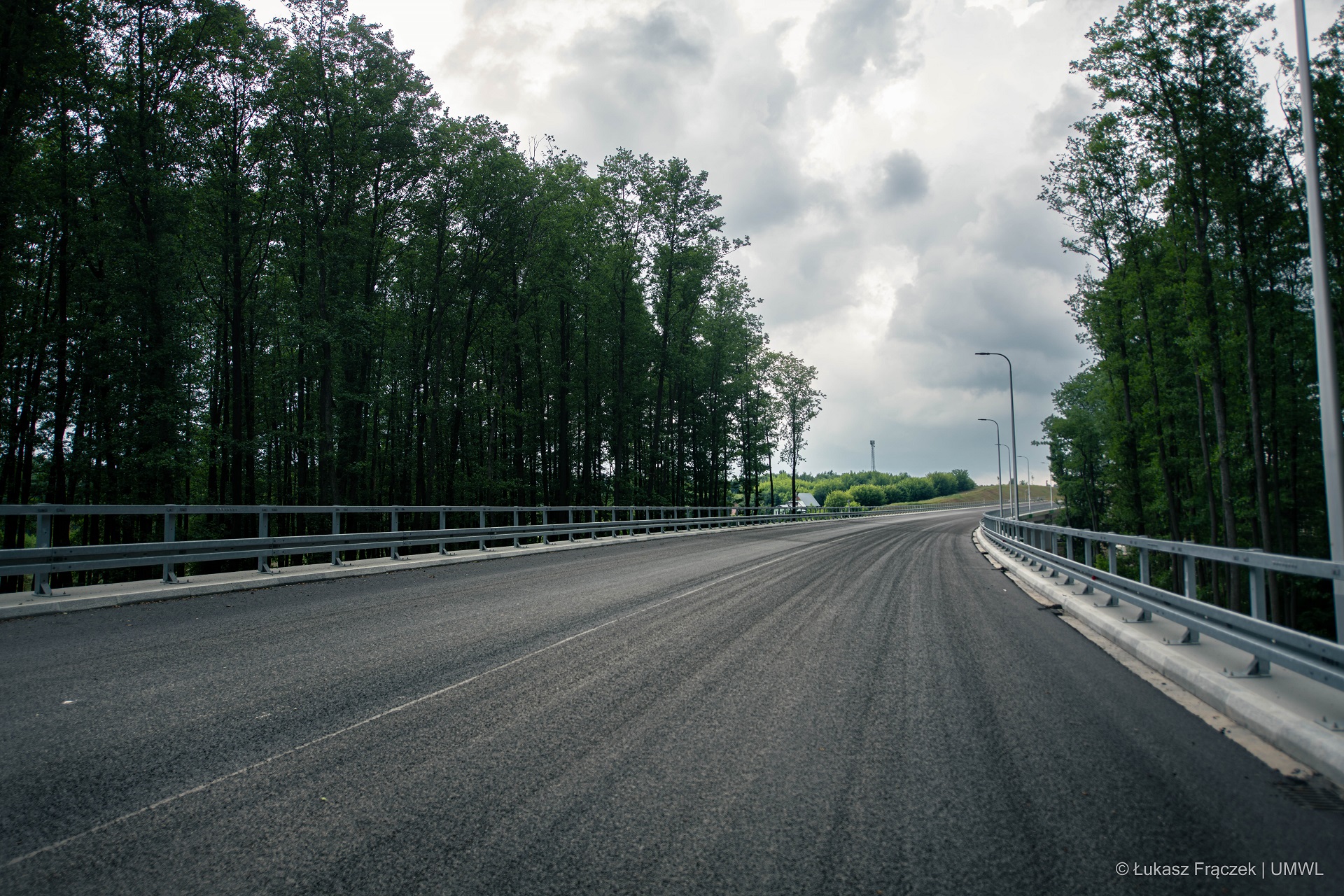

Branża mostowa (zaawansowanie 98%): pozostały drobne prace wykończeniowe.

Branża energetyczna (zaawansowanie 98%): przebudowano linie kolidujące z inwestycją, trwa procedura przyłączanie do sieci PGE oświetlenia drogowego.

Branża telekomunikacyjna (zaawansowanie 100%): zakończono roboty.

Branża sanitarna (zaawansowanie 95%): regulacja wpustów i włazów ulicznych, prace wykończeniowe przy zbiornikach odparowujących.

Branża zieleni (zaawansowanie 80%): wykonywanie umocnienia skarp wraz z humusowaniem i obsianiem.

Obecnie trwa uzyskanie pozwoleń na użytkowanie obiektów wymaganych prawem budowlanym.

  1. Rozbudowa DW 830 na odcinku od granicy m. Lublin do węzła drogowego „Lublin-Szerokie”:
    • Dokumentacja Projektowa i Geodezyjno-Prawna odebrana i zapłacona w grudniu 2023 r. (koszt: 467 556,21 zł);
    • W dniu 15.03.2024 r. złożono do Wojewody Lubelskiego wniosek o wydanie decyzji ZRID – trwa postępowanie;
    • W planie na 2024 r. jest 2,0 mln zł na wypłatę odszkodowań za grunty.
  1. Rozbudowa DW 830 na odcinku węzła drogowego „Lublin-Szerokie” do budowanej obecnie obwodnicy Nałęczowa (etap I) – zawarta Umowa w ramach RFRD:
    • Dokumentacja Projektowa i Geodezyjno-Prawna w opracowaniu – termin z Aneksu: do 30.06.2024 r. Koszt wg Umowy: 3 023 143,20 zł;
    • Planowany termin złożenia wniosku o wydanie decyzji ZRID do Wojewody Lubelskiego – III kwartał 2024 r.
  1. Budowa obwodnicy Nałęczowa (etap II):
    • Dokumentacja Projektowa w opracowaniu – termin z Aneksu do 30.11.2024r. Koszt wg Umowy: 3 252 120,00 zł.

Termin z Aneksu ulegnie zmianie z uwagi na trwające od grudnia 2022 r.  postępowanie administracyjne dla wydania Decyzji Środowiskowej, w tym opracowanie Raportu Środowiskowego. Planowany termin opracowania Dokumentacji Projektowej i Geodezyjno-Prawnej – II kwartał 2025 r.
